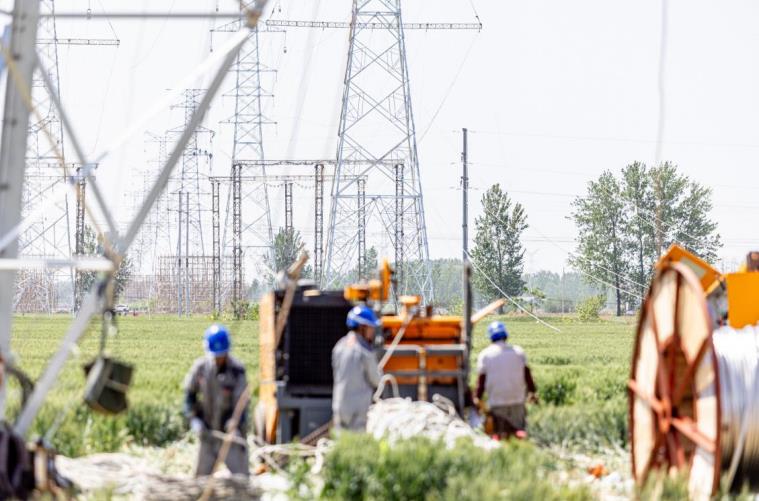

4月27日,在位於淮北市濉溪縣南坪鎮境內的南坪至雙堆集牽引站220千伏線路工程C22號鐵塔和楊柳至南坪改接至雙堆集牽引站220千伏線路工程B13號鐵塔旁邊,120名施工人員正在緊張地通過吊車和牽引機開展導線展放作業。這是淮宿蚌高鐵雙堆集牽引站配套線路工程的主要組成部门。該工程建成投運后,將為雙堆集牽引站供给堅強的電源支撐。
淮宿蚌高鐵雙堆集牽引站配套線路工程是淮北市重點工程星空·综合体育官网。國網淮北供電公司高度重視,該公司次要領導和分担領導屡次到施工現場指導。該公司建設部天天開展到崗到位監督,跟進施工進度,保证工程宁静和施工質量,協調解決施工過程中碰到的難題。
工程自2024年4月開始施工,計劃本年11月份投運。新建222基鐵塔,全長155千米。停止4月27日,已架設了185基鐵塔,完成50千米線路的展放。
該工程施工難度較大,二級作業風險多,兩條220千伏線路同時逾越4條35千伏煤礦客戶線路,2條煤礦用鐵路和2條省道。為了減少煤礦客戶停電時間,項目部派出1名項目經理、3名項目副經理,3名宁静員開展現場督導,安徽省送變電工程有限公司送電分公司領導駐點,通過採取在35千伏煤礦客戶線路上方架設龍門架的方法,有用縮短了煤礦客戶停電時間。現場將施工隊伍細分為基礎施工班、立塔班、架線班、搭設逾越架班、后勤班等5個班組,保证工程的施工宁静、質量和進度。
“我們現場正在開展的是B13號塔至B24號塔、C22號塔至C29塔之間的線路展放作業星空·体育中国综合。明天現場施工人員有204名,6支隊伍同時干這兩條線路,此中3支隊伍同時在展放導線,3支隊伍同時在緊線開斷。”施工項目部副經理高超宇說。(李偉 杜朋 王磊)
